南通江能公用事业服务有限公司 供热中心一期项目正式开工

发布时间:2023-05-17 | 阅读:

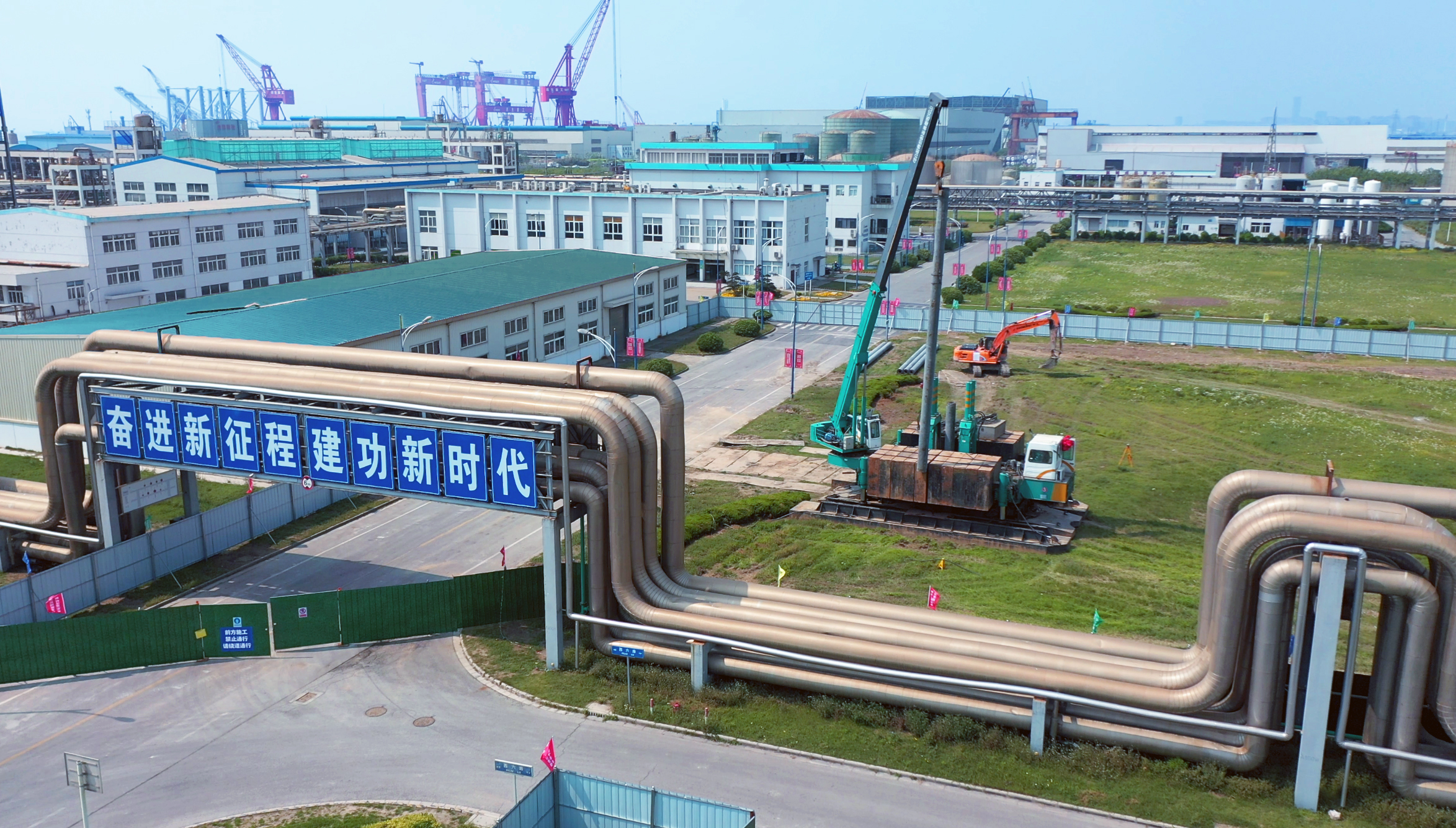

       随着施工现场首根桩基的顺利施工,标志着南通江能公用事业服务有限公司供热中心一期项目(以下简称“江能项目”)正式开工。江能项目是金通灵科技集团子公司江苏运能承建的现有阶段具有示范性的热电联产项目,该项目总投资48984.66万元,建设工期18个月。南通江能业主代表、江苏运能相关领导及现场负责人出席开工仪式。

       本期江能项目规划建设2×220t/h高温高压循环流化床锅炉,配套建设1×B42MW背压式汽轮机+1×45MW发电机组等设备。该项目在整合现有供热能力的同时,采用更先进的环保工艺,建设大容量锅炉,不仅提高南部供热片区供热能力,同时提高了开发区南部供热片区节能环保水平,促进了生态环境的改善与“双碳”控制目标的达成。

       为保障江能项目的有序推进,江苏运能精准施策、多点发力,自项目中标起,即成立了项目专业设计团队,并多次进行实地勘察调研和全面论证分析,与东南大学建筑设计研究院开展合作,优化工程设计方案、拟定保障措施、破解瓶颈难题,有力推动了项目的平稳落地。

       江苏运能招标中心积极联合业主方、公司设计院等部门,本着公开公正原则,严格按照招标制度与流程,共同开展招标工作。目前江苏运能已完成脱硫脱硝、桩基、锅炉、汽轮机等设备的招标工作。上述招标工作历时长、数量多,吸引了包括上海汽轮机厂、东方汽轮机有限公司、同方环境股份有限公司等50余家企业参与投标。江苏运能评标委员会严格落实各项评标标准,确认中标单位,有效保障了江能项目各项设备的质量与安全。

       江苏运能还调度了公司骨干力量成立江能项目部,多次实地考察项目现场。因项目地处化工园区内,项目部进一步提高消防、安全等要求,严格落实法律法规、规章制度的规定,完善围挡、宣传标语、实名制出入口通道等设置,保障项目现场的秩序与安全;联合南通江能业主及山东华特,召开环保岛EPC总承包工程第一次设计联络会,确认山东华特总体方案及技术协议。下一步,工程公司将继续推动建设施工许可证办理、锅炉岛等设计图纸的审图工作,全面稳步推进江能项目现场工作的有序开展,确保项目按时保质保量完成。

       江苏运能总经理邵耿东表示,江能项目投产后不仅能够满足园区企业供热供电需求,还承担着园区“生态环境改善,国家双碳目标实现”的重任。江苏运能将举全公司之力,将江能项目打造成为长三角地区绿色低碳、节能环保的标杆工程,成为代表现阶段最高水平的热电联产示范性项目。



所有内容均由金通灵科技集团股份有限公司版权所有,未经许可不得转载       经营许可证编号: 苏ICP备12051863号-1

苏公网安备32060202001093 法律声明
